合建案談判桌上最常聽到的兩句話:地主說「我的地值這個價」,建商說「我的成本要這麼多」。兩邊都對,但用的是兩套不同的基準。要把事情談完,得先把基準統一。
合建的三種型態,權利義務差很多
| 型態 | 地主取得 | 特點 |
|---|---|---|
| 合建分屋 | 約定比例的房屋與土地持分 | 最常見;分配比例是核心爭點 |
| 合建分售 | 土地款(地主售地、建商售屋) | 買方分別與雙方簽約,稅負結構不同 |
| 合建分成 | 銷售總額的約定成數 | 與售價連動,地主承擔市況風險 |
三種型態在稅務(土地增值稅、房地合一稅、營業稅)與風險承擔上差異很大,選錯型態可能讓實質所得少掉一大截。這件事應該在談比例之前就決定。
分配比例是怎麼算出來的

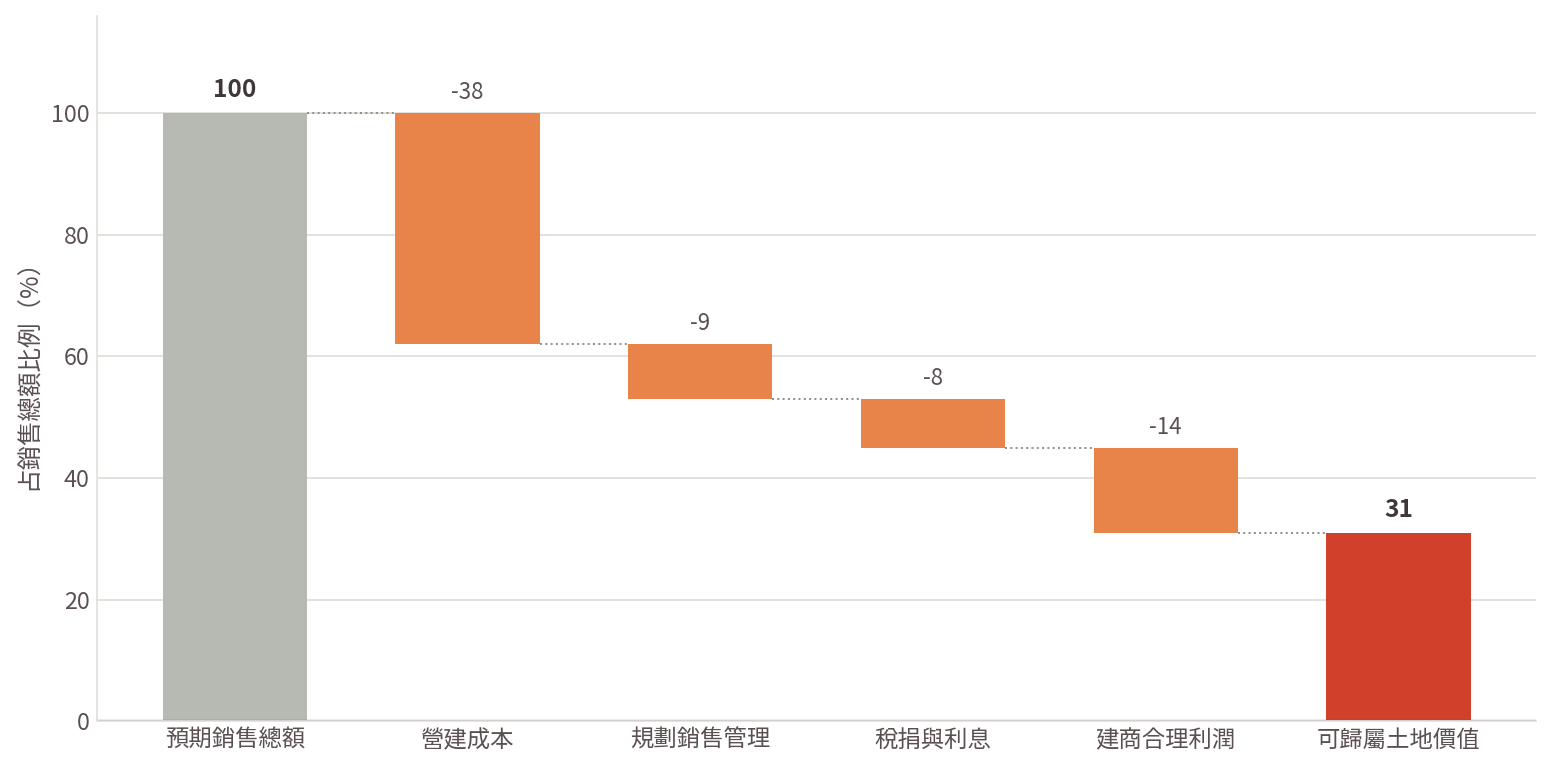

合理的推導方式是把整個案子的收益與成本攤開:
開發總價值 = 預期銷售總額
減:營建成本、規劃設計、銷售費用、管理費、稅捐、利息
減:建商的合理開發利潤與風險報酬
= 可歸屬於土地的價值
把「可歸屬於土地的價值」除以開發總價值,大致就是地主應得的比例區間。爭議通常出在三個參數:
- 預期銷售總額:建商傾向保守(壓低地主分配),地主傾向樂觀。解法是用實價登錄的可比案例,並約定若實際售價超過某一水準時的找補機制
- 營建成本:地主無從查核建商的成本。解法是約定成本以第三方估算或公開單價為基準,或改採分屋制避免爭議。
- 開發利潤率:這是最主觀的一項。要看案件規模、風險(土地整合難度、法令變數)、資金積壓期間,沒有一體適用的數字。
都市更新的權利變換:制度化的分配
都更的權利變換機制,本質上是把上述的協商過程制度化:由估價師分別評估更新前各所有權人的權利價值、更新後各單元的價值,以及共同負擔(工程費用、專業服務費、風險管理費等),再按比例分配。
制度化的好處是有規則可循,但爭議點也很明確:
- 更新前權利價值的評估:同一棟樓不同樓層、不同位置的價值差異如何認定。
- 更新後價值的評估:分配單元的樓層、面向、車位配置。
- 共同負擔的合理性:這一項金額最大,也最常被質疑。
三份估價報告的差異,往往就是整個案子拖延的原因。實務上所有權人真正該看懂的是估價方法與比較案例的選取——不同的比較標的會導出差異很大的結果。
地主最常吃虧的四個地方
- 沒有約定時程與違約責任。地拿出去了,案子拖三年才動工,這三年的機會成本沒有補償。
- 沒有設定信託或擔保。建商財務出狀況時,土地已過戶但房子沒蓋完。
- 分配單元沒有具體到圖面。只寫「分得三分之一」,到分屋時才發現拿到的都是低樓層與邊間。
- 找補條款不對等。售價超標時建商全拿,售價不如預期時卻要地主共同承擔。
建商這一端的風險也要算
反過來看,建商投入的是資金、時間與整合能力,承擔的風險包括:土地整合不成的沉沒成本、法令與都審變數、營建成本上漲、市況反轉的去化風險。這些風險應該反映在開發利潤率裡,而不是靠壓低地主分配來吸收。
把風險明白地列出來、量化、寫進合約的調整機制,比雙方各憑感覺喊比例,成案率高得多。
談判前該準備的
- 土地的可開發條件:使用分區、容積率、獎勵容積可能性、退縮與高度限制。
- 周邊實際成交行情:實價登錄近一年、同類型產品。
- 第三方的權利價值評估:由不隸屬於任何一方的估價或評價專業出具。
- 稅務試算:三種合建型態下各自的稅後實得金額。
四份資料齊備,談判就從喊價變成對帳。這是最容易讓雙方都接受的方式。
資料來源與數據說明
- 《都市更新條例》,全國法規資料庫 https://law.moj.gov.tw/LawClass/LawAll.aspx?pcode=D0070008
上列為本文引用之公開資料出處。文中表格與圖表若標示「示意」,係為說明計算結構與相對關係所設之假設案例,非引用外部統計,不代表任何特定公司之實際數字。
本文為睿智管顧依公開資訊與實務經驗整理之產業觀察,僅供一般性參考,不構成評價意見、法律、稅務或投資建議。個別企業情形差異甚大,實際評估請與專業人員討論。
